バイブレ-タの処理能力について

バイブレータには標準的な処理能力があります。
具体的な使用方法の一例として、ダム用の HIB150H は、油圧バイブレータで「国内最大の内部振動機・振動部径150mm」ですが、1本が1時間に処理できる能力は、スランプ3cm・骨材粒径150mmのコンクリートで 最大25m3です。

同様に、1時間当たり30m3の圧送能力をもつポンプ車の筒先では、たとえスランプ18cm程度の建築用生コンであっても、40mmバイブレータが2本は待機していないと、供給に締固めが追いつかず、締固め不足を生じてしまいます。

確かに施工コストは引き下げなければなりませんが、打設作業員とバイブレータだけは十分に用意してください。
打設の失敗は、これまで苦労してきた設計、仮設、基礎、その他すべての作業を無駄にしてしまいます。

基本操作と注意点

棒状バイブレータは、有効範囲ごとに挿入し、コンクリート容積の減少が止まり、表面にペーストが均一に浮上し、光沢を帯びたように見えれば、締固めは終了です。
バイブレータの引き抜きの際は、穴が残らないようにゆっくりと引き上げます。

以上の基本に加えて、特に次の点にご注意ください。

  1. 打継目は構造物の弱点となるため、できるだけ全体を打継目なしの単一体にしてください。
    あらかじめ定められた作業区画は、打ち終わるまで連続して打設する必要があります。
  2. 十分な台数のバイブレータを整備・準備してください。
  3. コンクリート投入中や打ち上がり時に粗骨材が分離した場合は、分離した粗骨材をすくい上げ、モルタルの多い部分に埋め込み、十分にバイブレータをかけます。

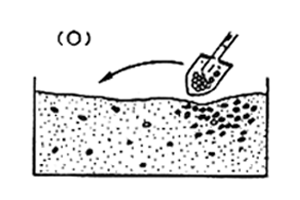

砂利の多い部分をすくい取り、やわらかいコンクリートに入れる作業

砂利の多い部分をすくい取り、やわらかいコンクリートに入れ、十分にバイブレータをかける

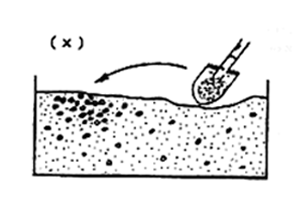

砂利の多い部分にやわらかいコンクリートを投入する作業

砂利の多い部分にやわらかいコンクリートを投入する

再振動と二層打ち

コンクリートを上部に打ち込み、締固める際に、下部のコンクリートが幾分硬化し始めている場合は、バイブレータを下部コンクリートに約10cm挿入し、狭い間隔で再振動すると非常に良い結果が得られます。
この際、あらかじめ下部コンクリートに適度な遅延材を添加しておけば、再振動締固めに適する時期を延長でき、コールドジョイントの防止にも役立ちます。
この方法は「二層打ち」と呼ばれます。

※コールドジョイント

連続して多量のコンクリートを打ち込む場合や、急結剤を用いたコンクリートを打ち込む場合に、 打ち込みを遅延させると、先に打ち込んだコンクリートとの間に肌離れを生じる現象。

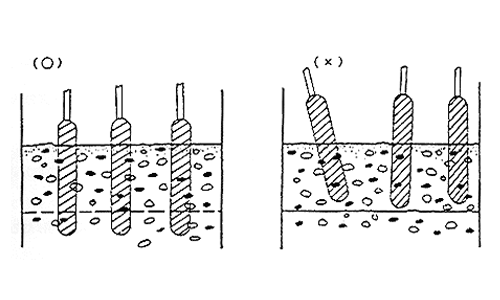

二層打ちにおける再振動の施工手順

斜面打設の注意

斜面や法面の打設は、必ず下方から投入し、バイブレータも下からかけ始めます。
これは、後から打ったコンクリートの重みと振動で良く締まるためです。
反対に、斜面の上部から打ち始めると、下方のコンクリートを引っ張る傾向があります。
特に下方で振動を掛けると、そのために流動し始め、上方のコンクリートの支持がなくなります。

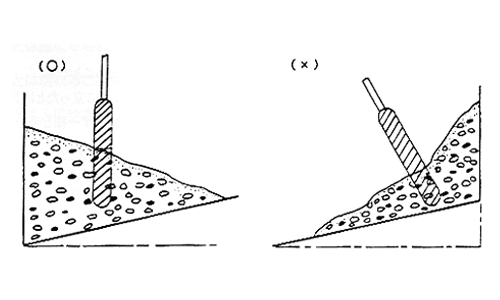

斜面打設の正しい手順(下方から投入する方法)
